Neubau des Gerätehauses der Freiwilligen Feuerwehr Freyung
Hier findest du alle Neuigkeiten und Informationen Rund um den Neubau.
Neues Gerätehaus in der Säumerstraße/Oberst-Von-Boeselager-Straße
Nach jahrelangem zähen ringen um einen geeigneten und bezahlbaren Standort wurde ein großes und relativ flaches Areal an der Kreuzung von Säumerstraße und Oberst-v0n-Boeselager-Str. in der Nähe zur Bundesstraße B12 auserkoren. Nachdem die Grundstücksfrage geklärt war konnte mit den Planungen begonnen werden.
Am 07.10.2014 war es soweit, der Spatenstich für das lang ersehnte Feuerwehrhaus konnte endlich vollzogen werden!
Neuer Standort
Nahe am Kreisverkehr der B12 gelegen:
Säumerstraße 17
94078 Freyung
Alle Neuigkeiten rund um den Neubau
Bilder von den Baumaßnahmen.
Um den weitern Baufortschritt zu dokumentieren fertigen wir zu allen wichtigen Bauabschnitten Bilder an.
26.08. 2015
Die Paletten mit den Ziegeln sind eingetroffen und die ersten Mauern werden bereits hochgezogen.
06.09.2015
Die Wände für den Werkstattbereich sind schon fertiggestellt. Im Moment werden die letzten Ziegelreihen für den Sozialtrakt gesetzt.
11.09.2015
Die Decken für den Werkstattbereich wurden diese Woche betoniert. Die Zwischenwände und der Ringanker für den Sozialtrakt sind kurz vor der Fertigstellung. Die Vorbereitungen zum betonieren der Decke laufen bereits.
19.09.2015
Letzte Woche wurde die Decke im Sozialtrakt betoniert. Damit sind alle Decken fertig und das Obergeschoss kann nun gemauert werden.
24.102015
Nach ein paar Wochen Stillstand ging es diese Woche mit dem Obergeschoss endlich weiter. Die Mauern des Sozialtraktes sind schon beinahe fertiggestellt.

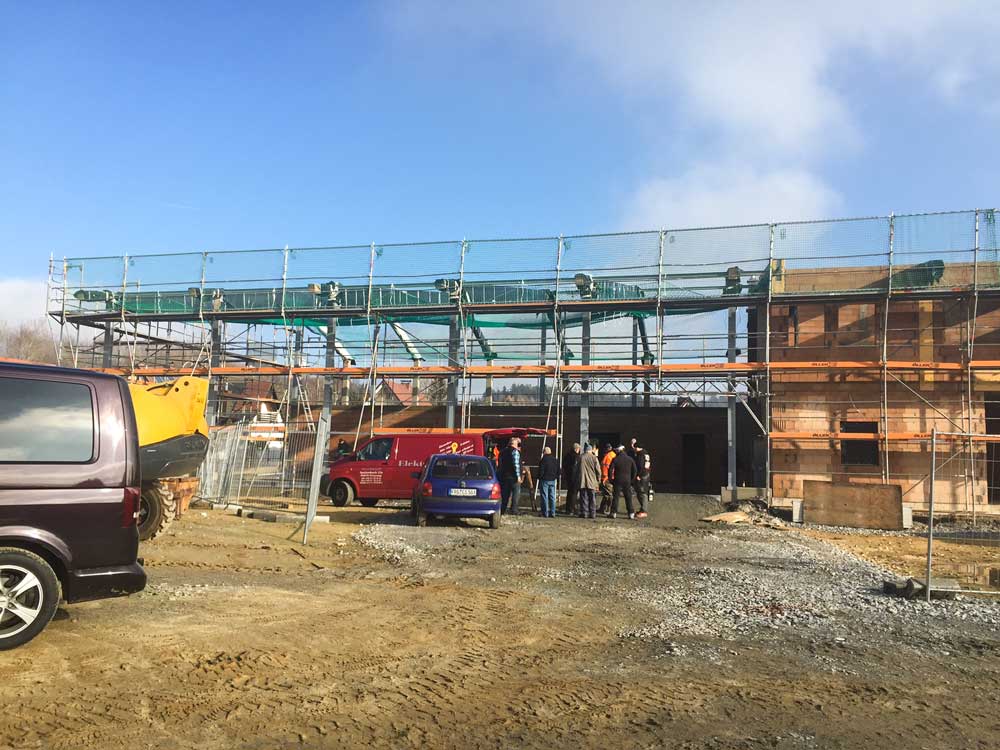

13.11.2015
Nach einiger Verzögerung kann nun endlich der Dachstuhl aufgestellt werden. Die Stahlträger zur Aufnahme der Leimbinder sind bereits aufgestellt und das Gebäude wurde in diesem Bereich eingerüstet.
05.12.2015
Aufräumarbeiten auf der Baustelle
07.12.2015
Die Trapeztrageschale für das Dach wird endlich montiert.
10.12.2015
Die Holzunterkonstruktion für die Fassadenelemente wird eingebaut.
03.05.2016
Beginn Montage der Fassadenelemente
18.05.2016
Die Mauern der Fahrzeughalle wurden verputzt und werden nun von uns gestrichen.
26.05.2016
Fahrzeughalle bereits gestrichen. Beginn der HLS-Installation. Sozialtrakt eingerüstet für Putzarbeiten.
19.06.2016
Entfernen der Abdeckplanen von den Leimbindern.
03.07.2016
Malerabeiten an der Decke des Sozialtraktes.
09.07.2016
Trockenbauarbeiten
27.07.2016
Heiz- und Stromleitungen sind verlegt, so dass der Estrich eingebracht werden kann.
02.08.2016
Der Estrich wurde eingebracht.
05.08.2016
Restliche Malerarbeiten im Eingangsbereich.
15.08.2016
Stand der Bauarbeiten Mitte August.
29.08.2016
Und weiter geht es mit den Maler- und Trockenbauarbeiten.
28.10.2016
Fliesenarbeiten und Elektroverteilung schreiten voran.
